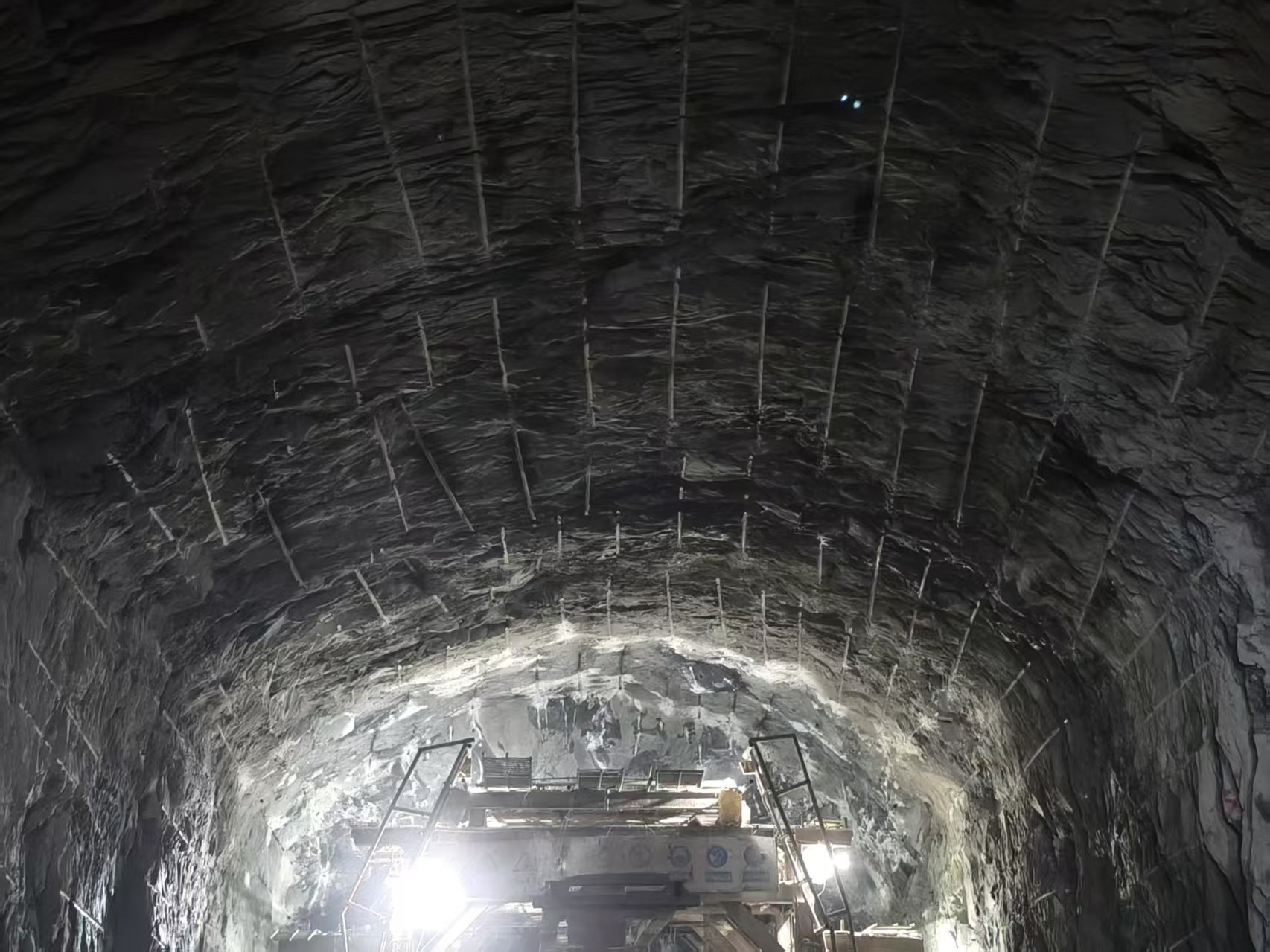

本网益阳消息(温大勇 报道)4月19日,由水电七局承建的湖南安化抽水蓄能电站筹建期工程迎来重要节点——关键工程通风兼安全洞掘进突破1000米大关。项目团队创造了单月最高进尺210米的优异成绩,较原计划提前30天完成该节点目标,为后续地下厂房施工奠定坚实基础。 据悉,隧洞全长1897.35米,采用钻爆法施工,设计为城门洞型,净空尺寸达7.5*7.0米(宽*高),兼具施工期运输与运行期通风、疏散双重功能。施工过程中,项目团队克服地质复杂、纵坡变化大等困难,科学优化开挖支护工艺,严格管控安全质量,确保隧洞施工高效推进、按期贯通,为电站整体建设目标的实现提供有力保障。(责任编辑 刘忆)
