安化抽蓄项目下库泄洪洞竖井开钻

发布日期:2025-10-07    信息来源:安化项目   作者:冯晓   字号:[ ]

本网益阳消息(冯晓 报道)10月4日,安化抽水蓄能电站迎来关键施工进展——下库泄洪洞竖井正式启动开钻作业,标志着该项目导流泄洪建筑物施工进入新阶段。

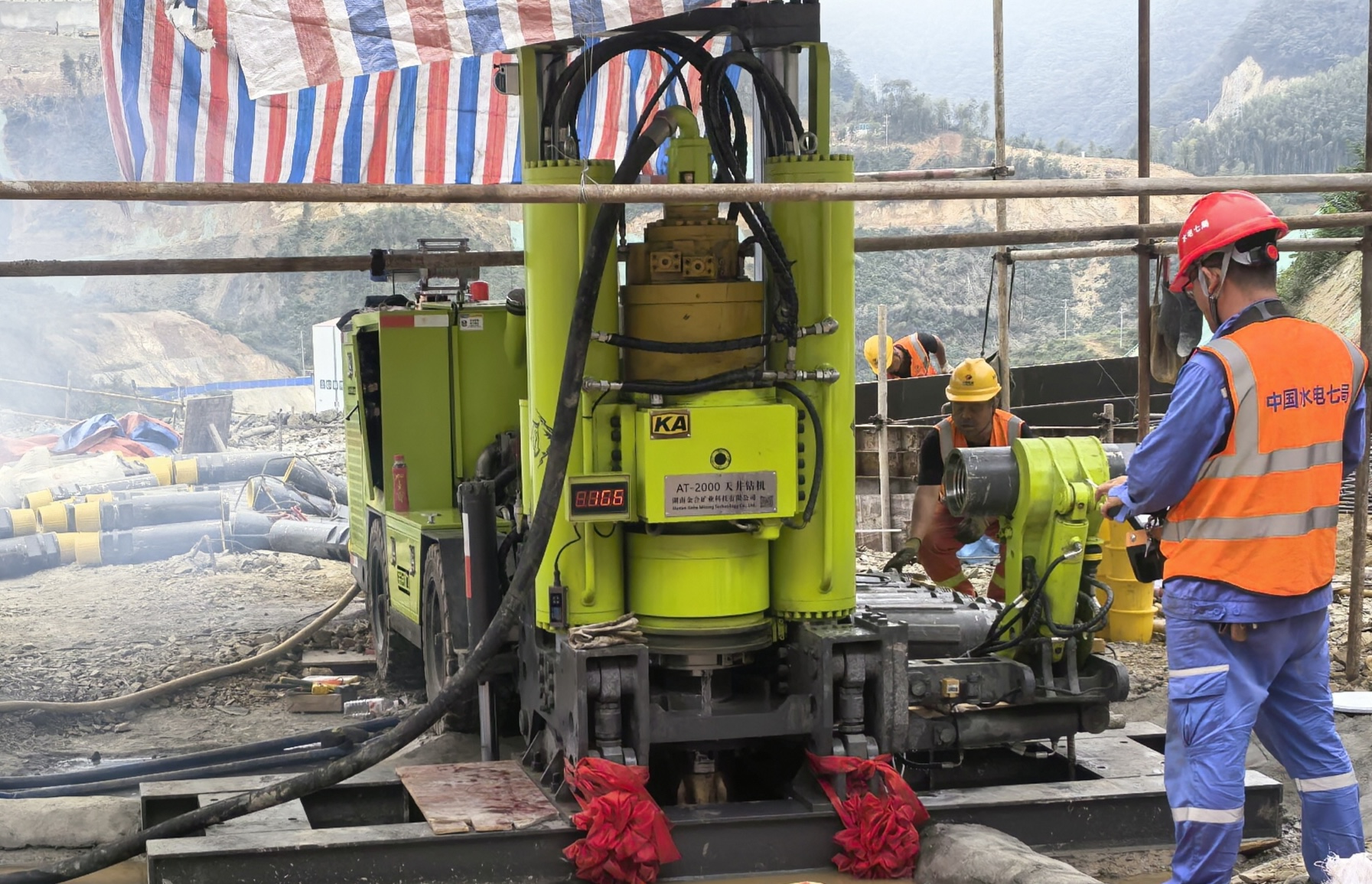

据悉,下库泄洪洞竖井处于弱风化奥陶系下统粉砂质板岩中,井挖深度70米,井底开挖内径10.8米,衬砌结构内径6.5米。竖井先采用AT2000天井钻机正向钻直径25厘米导孔,再利用扩大刀盘自下而上反扩形成直径2米导井作为溜渣井,最后采用手风钻正向一次扩挖成型。该反井钻机法施工与全断面正井开挖法相比,具有安全系数高、施工质量好、施工进度快等优势。

下库泄洪洞竖井完工是主体工程截流前必须达到的形象面貌之一,此次竖井导孔顺利开钻为下水库工程截流奠定了坚实的基础。(责任编辑 刘忆)
