双江口水电站河口石料场边坡支护工程全部完工 | |
| |

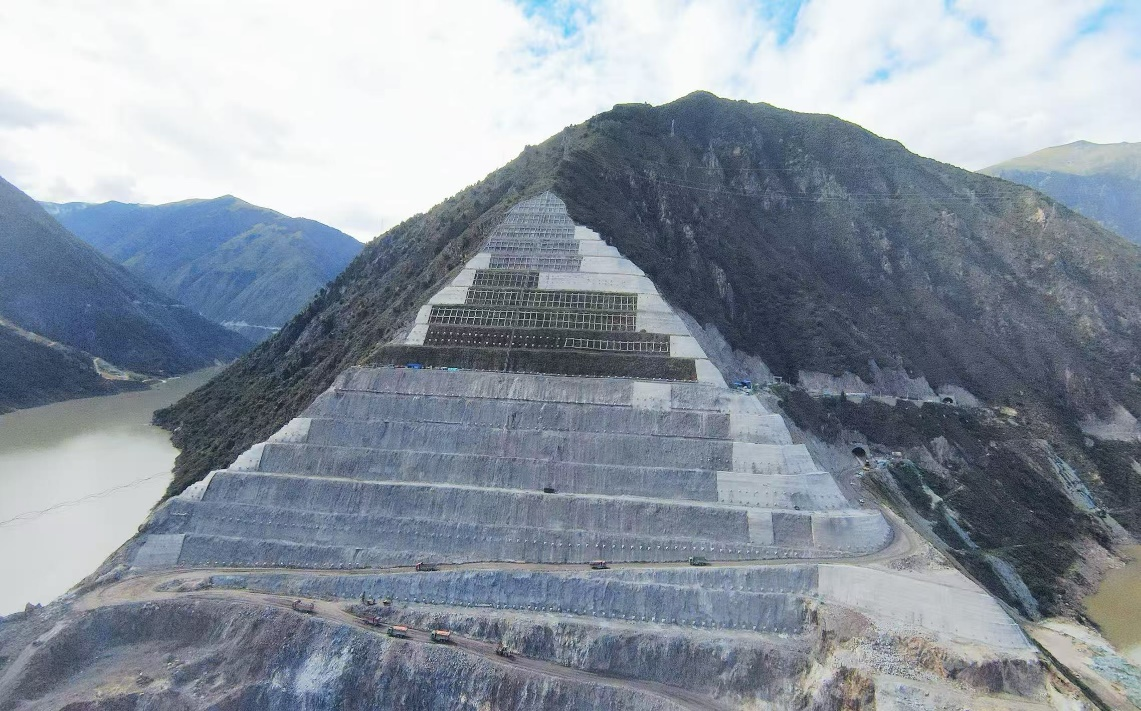

本网马尔康消息(曾鸿易 报道)9月11日,记者获悉,双江口水电站河口石料场边坡支护工程已全部完工,比原计划节点提前38天,为料源开采上坝填筑、电站顺利实现下闸蓄水目标奠定坚实基础。 该工程主边坡支护施工范围从标高2668至标高2385,垂直高差达283米,具有作业难度大、技术标准高、工程量大、结构复杂等特点。项目累计完成锚杆(束)安装11570根,网喷混凝土7874.56立方米,混凝土浇筑15527.95立方米,以及锚索1065束。边坡支护工程的提前完成,显著提高了料场整体安全稳定性,为蓄水前大坝填筑的料源开采提供了强有力支撑。 施工期间中,项目部面对边坡高陡、地质条件复杂、环水保要求高、临建布置困难、交叉作业干扰大、材料转运困难、安全风险高等诸多不利情况,切实发扬“敢打硬仗、务实笃行”的工作作风,精准策划、精心组织、精细管控、精密协作,全力以赴强履约、保安全、创精品。采取“随层开挖、动态设计、随层支护”模式,采用高臂钻机、通道式施工平台、无人机监测等机械化、智能化技术手段,实现了快速施工、高频次巡查与实时数据分析,有效保障了工程在保障安全、质量的前提下优质、高效推进。 该工程的顺利完工标志着项目部取得阶段性成果,为双江口水电站早日投产发电进一步夯实基础。(责任编辑 刘忆) 河口石料场边坡支护 | |
